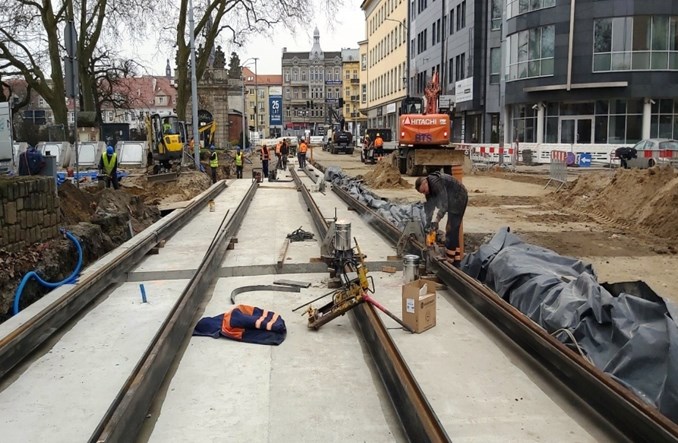

Trwają intensywne prace związane z trwającą torową rewolucją w Szczecinie. Na placu Hołdu Pruskiego widać już nawet nowe szyny.
Jest to jedna z największych inwestycji, a z pewnością najbardziej skomplikowane logistycznie zadanie realizowane w Szczecinie. Projekt przebudowy torowiska wraz z siecią trakcyjną w ciągu al. Niepodległości – pl. Żołnierza Polskiego – Matejki – al. Wyzwolenia – pl. Rodła – Rondo Giedroycia – Dworzec Niebuszewo zakłada poprawę infrastruktury tramwajowej na łącznym odcinku około 8 kilometrów toru pojedynczego.

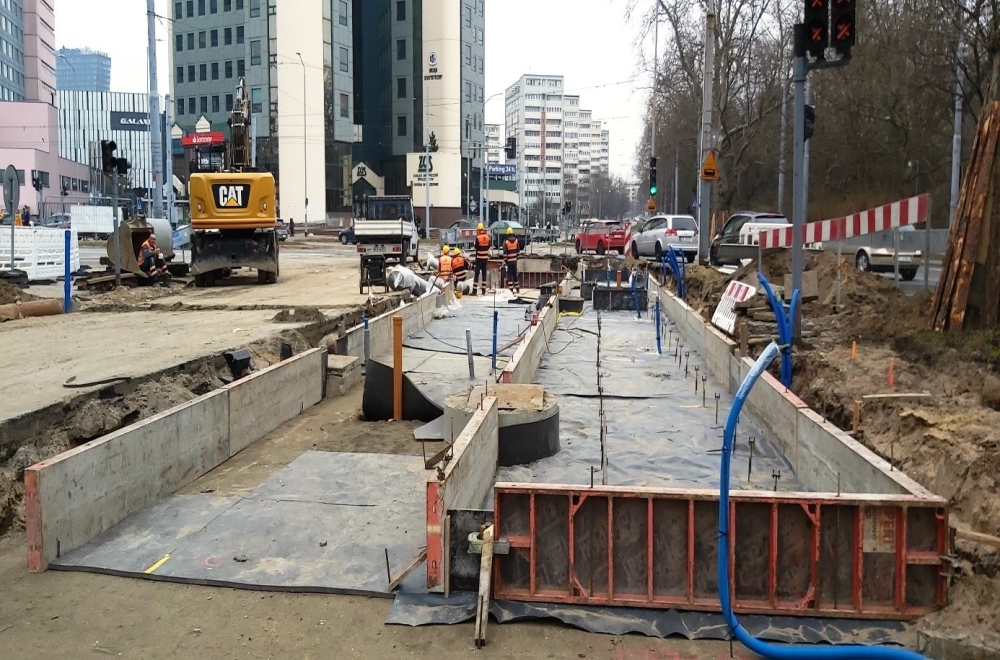

Prace wodno-kanalizacyjne, budowa węzła wodociągowego na ul. Kołłątaja, wykonanie koryta torowego na ul. Kołłątaja / ul. Św. Barbary i ul. Asnyka, prace elektro- instalacyjne na Rondzie Sybiraków, montaż szyn na placu Hołdu Pruskiego czy wykonanie płyty torowej na rozjeździe – ul. Matejki / ul. Piłsudskiego – to tylko część z prac, które udało się do tej pory wykonać.
fot. Tramwaj Szczecińskie
W najbliższych dniach będą nadal trwały prace rozbiórkowe nawierzchni jezdni chodników oraz budowa i przebudowa istniejących sieci wodociągowych, a dodatkowo:
- Prace związane z wykonaniem koryta torowego oraz warstw konstrukcyjnych – odcinek za Rondem Sybiraków w stronę ul. Kadłubka
- Wykonanie płyty torowej na przejeździe przez ul. Św. Barbary
- Dalszy montaż nowych fundamentów pod słupy trakcyjne
- Prace związane z wykonaniem kanalizacji kablowej pod oświetlenie uliczne
- Przebudowa linii kablowej na odc. ul. Św. Barbary – Rondo Sybiraków – kontynuacja
- Wykonanie zasilania wiaty przystankowej – strona przy skwerze płk. Kuklińskiego
- Dalsze prace związane z wykonaniem odwodnienia torowiska
- Wykonanie kanalizacji teletechnicznej na odc. ul. Św. Barbary – Rondo Sybiraków – kontynuacja
- Tyczenie sytuacyjne i wysokościowe zaprojektowanych elementów uzbrojenia podziemnego oraz konstrukcji dróg i torowiska
- Wykonanie płyty torowej – odc. między ul. Piłsudskiego i ul. Mazowiecką – kontynuacja prac
- Wykonanie dolnej warstwy stabilizacji Rm=2,5 MPa w korycie torowym wzdłuż Alei Kwiatowej
- Montaż kanalizacji kablowej i teletechnicznej w pasie zieleni rozdzielającej wzdłuż ul. Matejki oraz wzdłuż pl. Hołdu Pruskiego – kontynuacja prac
- Wykonanie kanalizacji kablowej pod zaprojektowane smarownice przy pl. Żołnierza Polskiego – kontynuacja prac
Prace realizuje firma ZUE. Wartość umowy to 174,4 mln zł brutto. Termin realizacji to 720 dni od dnia zawarcia umowy. Prace zakończą się w ostatnim kwartale 2022 r.
